Gemeinschaftsschule Mandelbachtal

Gemeinschaftsschule Mandelbachtal-Schmelzerwald , Ommersheim

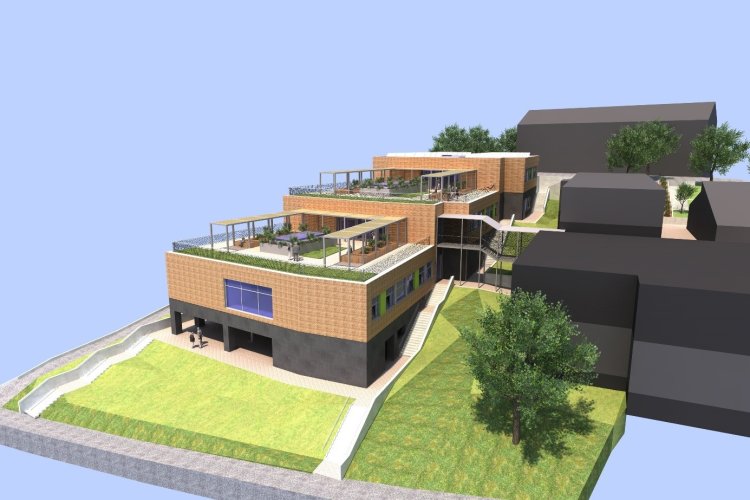

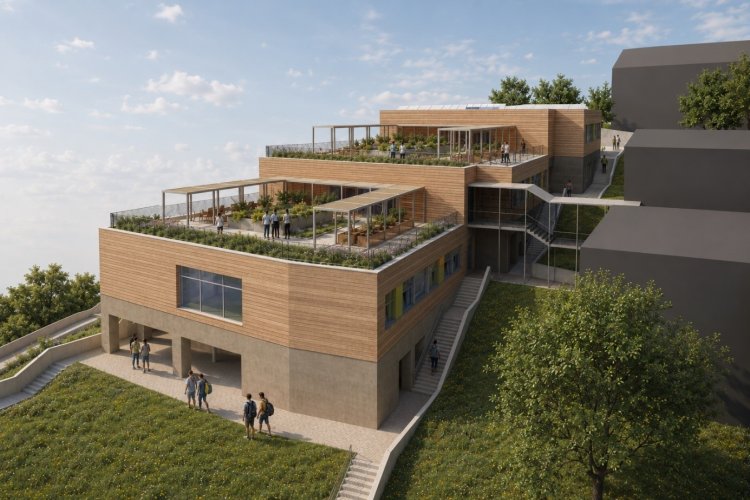

Zurzeit befindet sich der mehrgeschossige Neubau einer Schulerweiterung am Standort in Planung.

Link zur Schule



Informationen zu unseren größeren Bauprojekten in der Schule

  • Neubau einer Schulerweiterung an der Gemeinschaftsschule Mandelbachtal-Schmelzerwald, Ommersheim

    Der Schulneubau beherbergt Platz für die nachfolgend aufgelisteten Räume:

    Ebene 0:

    • Lerncluster bestehend aus drei Klassenräumen, einem Differenzierungsraum und einer offenen Lernlandschaft mit Ausgang auf die begehbare Dachfläche

    Ebene -1:

    • Lerncluster bestehend aus drei Klassenräumen, einem Differenzierungsraum und einer offenen Lernlandschaft mit Ausgang auf die begehbare Dachfläche, einer Lehrküche mit Speiseraum, PC-Raum

    Ebene -2:

    • Lerncluster bestehend aus drei Klassenräumen, Differenzierungsraum und einer offenen Lernlandschaft, Teamraum, WC-Bereiche, Lager- sowie Technikraum

    Ebene -3:

    • Überdachte Schulhoffläche (Außenbereich)

    Bauvolumen:  rd. 12.509 cbm Schulneubau

    Bruttogeschossfläche:  rd. 2.747 qm Schulneubau

    Energetische Maßnahmen:

    • Extensiv begrünte Dächer (in Teilbereichen)
    • Vorgehängte Fassade mit 20 cm Mineralwolle-Dämmung, Hinterlüftung und Fassadentafeln
    • Fensterfassade dreifachverglast mit Sonnenschutzglas
    • Außenliegende Verschattung der Fenster
    • Wärmeerzeugungsanlage: Wärmepumpe
    • Ausstattung des Gebäudes mit einer zentralen Lüftungsanlage
    • Regenwassernutzung für WC-Anlagen sowie für die Außenanlagen
    • Photovoltaik-Anlage auf dem Flachdach (ca. 46 kWpeak)

    Barrierefreiheit:

    Der Neubau wird barrierefrei gestaltet. Die Einrichtung eines Personenaufzugs zur Gewährleistung der Erreichbarkeit aller Räumlichkeiten der Schulerweiterung für Menschen mit einer Gehbehinderung ist vorgesehen.

    Des Weiteren wird ein behindertengerechtes WC bei den sanitären Anlagen errichtet.

    Ausführungsjahr und Fertigstellung:

    Voraussichtlicher Beginn der Maßnahme: Frühjahr 2026
    Voraussichtliche Fertigstellung der Maßnahme: Frühjahr 2029
